运动木地板的施工方式

日期:2021-11-11    浏览:446


材料准备和现场施工:

1、将旧场地木地板全部拆除,保留基层,并将面板遗留钉子、木屑清理干净,并保证基层平整度不被破坏。

2、在认真地领会施工设计图的及对现场踏勘的基础上,按体育建筑设计规范”,完善补充工艺设计节点施工详图,与原设计施工图配套使用,可以避免今后施工上可能出现的技术问题。

3、材料、设备的组织生产、采购,体育木地板工艺所用的设备、材料往往与民用地板的设备、材料不同,专业性很强,更主要的是要经过十几道的工艺加工制成,产品必须达到行业标准,并且在采购、加工和生产过程中要对质量标准进行全过程的监控,特别是针对半成品材料的防腐、防虫性能处理工艺尤为突出(采用进环保型ACQ防腐剂)。

4、做好体育木地板和周边接边地方的连接封口处理,通风口制作,这些也都是最终该工程能否成为一个高品质的场地的重要环节



七、施工进度计划

   现场体育木地板工艺备料期 竣工资料整理、汇总、内部验收,根据工程进度计划倒退时间计算。



八、施工方案

1、技术准备

木地板进场施工前应组织找平层、防水层等隐蔽工程验收。

组织技术管理人员学习施工图纸,进行场地检测,并办理场地移交手续。

组织施工人员进行技术、安全培训,熟悉施工工艺要求。在正式施工前组织技术交底,详细交代各部位的施工要求、要点, 部位的施工做法、注意事项以及质量要求等。

3、材料准备

3.1、面板采用22㎜×60-69㎜×300-1800㎜国产枫,选材要 原木,直径大于200㎜以上。木材等级三级以上,通过锯材加工、除性、脱脂烘干、蒸煮、烘干、开榫、洗槽等制作达到GB/T 15036.1-2009标准。

3.2、木龙骨选用经过防腐、防虫、防蛀处理过的松木。

3.3、面板含水率小于15%,毛板、龙骨含水率小于等于25%。

3.4、面板不准有芯材、死活节、虫眼、腐朽、钝棱、裂纹、横顺弯,纵横切口成90°。

3.5、根据施工进度,提前做好采购计划,进场的材料包装、储存、保管应符合规范要求;

3.6、材料进场应堆放在平整坚实场地上,妥善保管、盖护、防止雨淋、受潮或破损、污染。

4、施工程序及要求

在上述各项材料采购落实后可组货运输,现场具备施工条件即可施工,其具体方案为:

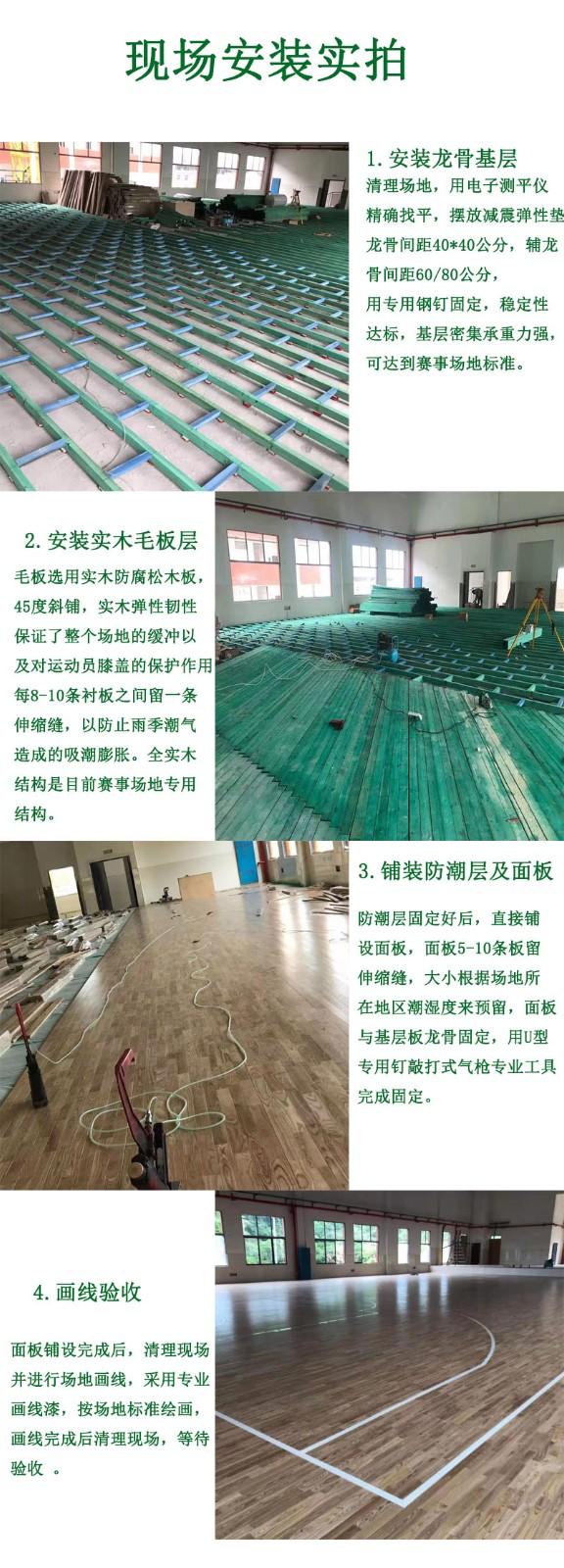

4.1铺接防潮垫

铺接厚度0.5mm地板专用防潮减震复合膜垫,接缝不重叠,接缝可用压敏胶带胶结。

4.2安放面板

在完成上述工作量后,可进行面板安装,面板的安装基本要求是纵向是场馆的长面,侧向应是场馆的宽面,以减少地板伸缩膨胀率。对面板应按照地板的长度规格进行合理搭配,验收标准是两边相近的纵逢不得小于10 cm 。

安装面板应使用专用地板钉作钉接,钉距不得大于150-300mm,地板钉应冲入板中,以免影响合缝。

面板的拼装离缝缝隙应不大于2mm,拼缝高低差应不大于1mm。木地板与墙边收口处应预留20mm伸缩缝,伸缩缝裁口处应顺直,宽窄应一致。

在安装面板时,应注意成品保护,已安装好的地板严禁穿鞋踩踏,如需通行应进行保护或穿专用鞋套方可进入。

4.6安放封口木线

首先检查面板、毛地板与墙体20-40mm缝隙是否平直,在清除缝隙杂物后安装木线,木线与墙面的缝隙和与地板面的缝隙用相同的色料腻子填补。

4.7制作通风孔

做地板通风口,距墙边300mm,间隔3600mm,用直径28mm钻头按照长300mm,宽200mm均匀钻通风孔。

4.8场地清理

用工业吸尘机吸尘,用专用拖布清洁地板待验。
